Bref Résumé
Ce tutoriel explique comment réaliser un essai d'étanchéité sur une canalisation souple en PEHD avant sa mise en service. Il met en évidence l'importance de la purge d'air, du respect des pressions d'essai et de l'analyse des relevés de pression pour valider l'étanchéité de la conduite.
- Préparation et mise en eau de la canalisation.
- Réalisation de l'essai en deux phases avec relevés de pression.
- Analyse des résultats pour valider ou non l'étanchéité.
Introduction à l'essai d'étanchéité [0:04]
Pour la mise en service d'une canalisation d'adduction d'eau potable, il est impératif de vérifier son étanchéité. Cette vérification se fait par deux épreuves réalisées rapidement après la pose : la mise en eau et la mise en pression. Il existe différents types de canalisations AEP (souples, rigides) et en différentes matières (fonte, PVC, PEHD). Ce tutoriel se concentre sur l'essai d'étanchéité d'un réseau souple, en PEHD.
Matériel nécessaire et préparation [0:37]

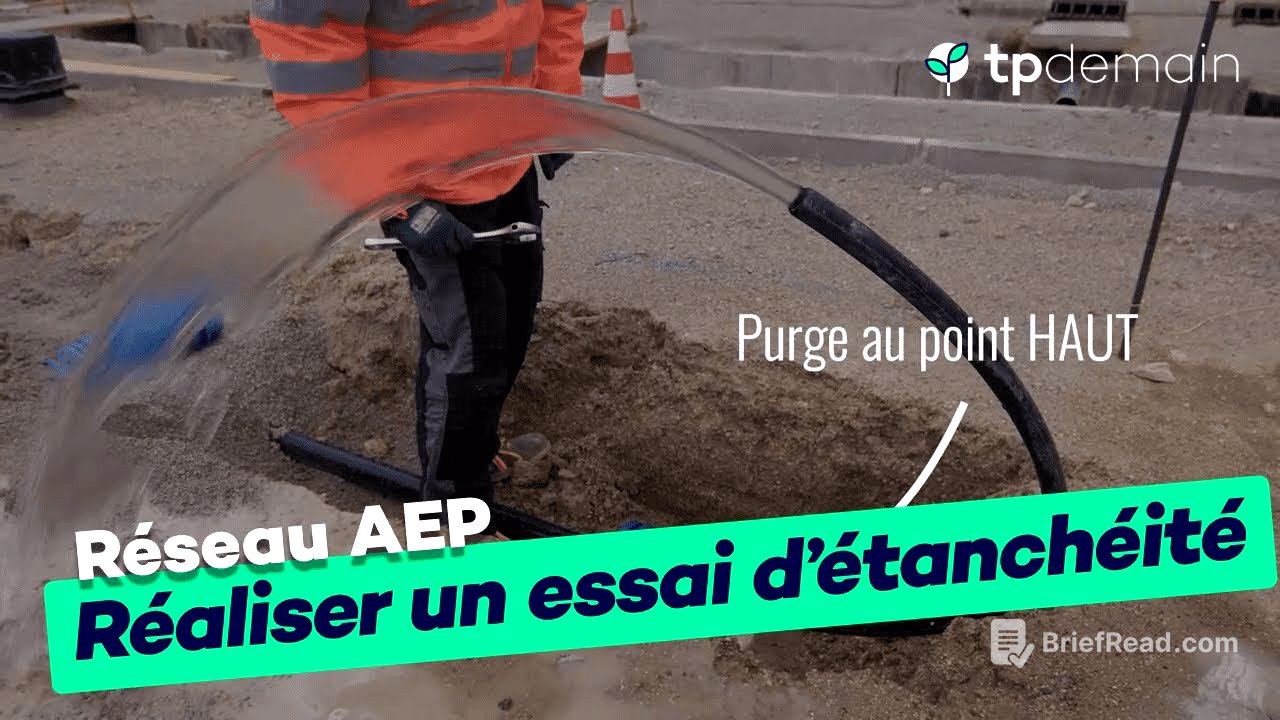

Pour réaliser l'essai d'étanchéité sur une conduite en PEHD, il faut une pompe à épreuve avec dispositif d'essai, une pince multiprise, une clé à molette et une alimentation en eau. Avant l'essai, il est crucial de mettre la canalisation en eau par le point bas et de purger l'air par le point haut. L'alimentation en eau se fait via un tuyau en polyéthylène branché sur la vanette de la plaque tarodée, tandis que la purge d'air se fait en ouvrant la ventouse ou la vanette au point haut.
Mise en œuvre de l'essai [1:21]
Une fois l'air purgé et la conduite pleine d'eau, la pompe à épreuve est branchée sur la vanette au point bas et son réservoir est rempli d'eau. Avant de commencer, il faut remplir le procès-verbal d'essai et le faire signer par les contrôleurs. La pression d'essai doit être égale à la pression maximale de service (PMS), au moins 6 bars. Dans ce cas, avec une pression de service de 3 bars, une pression d'essai de 6 bars sera appliquée.
Phases de l'essai et relevés de pression [1:50]
L'essai se déroule en deux phases. Pendant les 30 premières minutes, la canalisation est maintenue à la PMS (6 bars). La pression est relevée toutes les 10 minutes et ajustée si nécessaire. Les baisses de pression initiales sont dues à la dilatation du polyéthylène. Ensuite, pendant 60 minutes, la pression est réduite à 3 bars et ajustée si besoin. La pression est relevée toutes les 2 minutes pendant les 10 premières minutes, puis toutes les 5 minutes jusqu'à la fin de l'heure.
Analyse des résultats et validation [2:49]
Après l'essai, les valeurs relevées sont analysées à l'aide d'un graphique pour déterminer la validité de l'essai et la conformité de la conduite. Si, après la chute de pression à 3 bars, la conduite ne perd pas de pression et augmente légèrement, l'essai est validé. Dans le cas contraire, l'essai est invalidé et il faut rechercher les fuites.
Conclusion et points clés [3:13]
L'essai d'étanchéité est une étape cruciale avant la mise en service d'une canalisation. Avant de commencer, il est impératif de remplir le procès-verbal d'essai. La pression doit être augmentée progressivement jusqu'à la PMS. Enfin, il est important de relever la pression aux intervalles indiqués.
